ImagePolicyWebhook
목표
kubernetes 공식 문서를 확인해보면 ImagePolicyWebhook이란 것이 있다 정도만 설명하지
이외에 자세한 설명은 해놓지 않았음.
리서치를 통해 ImagePolicyWebhook에 대해 자세히 알아보겠음.
환경
Master Node server
OS = CentOS 7
리눅스 커널 버전 : Linux 3.10.0-1062.el7.x86_64
docker version : 1.13.1
api verison : 1.26
Worker Node server
OS = CentOS 7
리눅스 커널 버전 : Linux 3.10.0-1062.el7.x86_64
docker version : 1.13.1
api verison : 1.26
Kubernetes version

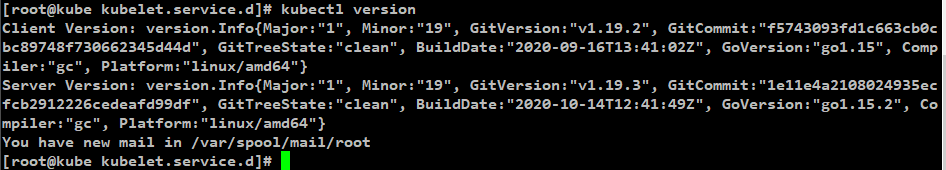

1.19.2

ImagePolicyWebhook 이란?
kubernetes 보안 설정에 필요한 Admission Controller Plugin 종류 중 하나임.
kubernetes cluster에 배포될 수 있는 container 규칙을 설정할 수 있는 Webhook.
관리자가 개발한 Webhook Server의 Response값에 따라 kubernetes에 pod 배포 허가/불허가를 설정할 수 있음.
ImagePolicyWebhook의 장점
1. 관리자가 직접 ImagePolicy 용도의 Webhook Server를 개발할 수 있어서
각 환경에 알맞은 Pod배포 정책을 생성 할 수 있음.
2. ImagePolicy Webhook Server의 EndPoint에 접근이 불가하면
상황에 따라 kubernetes cluster에 특정 image를 사용하는 pod 생성을 불허가 할 수 있음.
예) pod 배포 허가/불허가를 ValidatingAdmissionWebhook을 통해 개발한다면
Webhook Server의 EndPoint에 접근이 불가할 시 전부 Pass(허가) 처리함.
ImagePolicyWebhook의 단점
1. kube-apiserver에 access 해야하며 많은 config파일이 생성되어 관리하기가 어려움.
update 또한 어려움.
2. systemd를 사용하여 배포하거나 호스트에서 Docker Container로 실행하고
DNS(/etc/hosts)를 업데이트해야하는 등
적용 방법이 어려움.
ImagePolicyWebhook에 해당하는 CIS Benchmark
CIS_Kubernetes_Benchmark_v1.6.1 문서의 5.5.1 항목에
Configure Image Provenance using ImagePolicyWebhook admission controller
로 명시되어있음.
ImagePolicyWebhook과 비교할 수 있는 ValidatingAdmissionWebhook
관리자가 개발한 Webhook Server의 Response값에 따라
kubernetes에 pod 배포 허가/불허가를 설정할 수 있는 또 다른 방법으로는
ValidatingAdmissionWebhook을 사용할 수 있음.
해당 설정에 대한 자세한 설명은 아래 링크를 참고
[ValidatingAdmissionWebhook에 대한 자세한 설명 글]
https://ikcoo.tistory.com/94?category=416817
ValidatingAdmissionWebhook의 장점
1. Webhook Server가 kubernetes가 관리하는 Pod로 실행되므로
ImagePolicyWebhook에 비해서 배포가 더 쉬움.
2. ValidataAdmissionWebhook 설정에 대한 모든 것이 Kubernetes 리소스가 되어 관리됨.
ValidatingAdmissionWebhook의 단점
1. kubernetes 1.8 version 이상부터는 ValidatingAdmission Webhook EndPoint에 접근이 불가할 시
kube-apiserver에 image를 거부하도록 설정 할 수 없음.
따라서 EndPoint에 접근이 불가할 시 모든 리소스가 자동으로 수락됨.
2. ValidatingAdmission는 kubernetes 리소스 중 하나라서
충분한 RBAC 권한을 가진 User는 ValidatingAdmission 설정을 변경할 수 있음.
Admission Controller Plugin에서 ImagePolicyWebhook 항목 찾기
1. kube-apiserver pod를 조회함
[명령어]

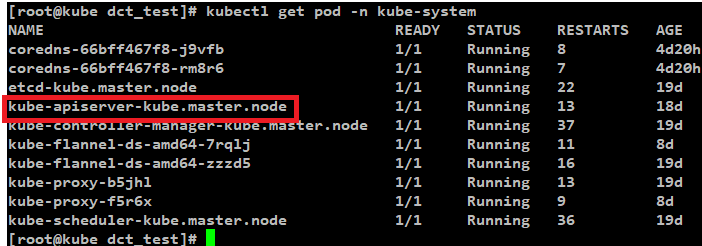

kubectl get pod -n kube-system

2. kube-apiserver pod 안으로 접속
[명령어]
kubectl -exec -it [상위에서 찾은 kube-apiserver pod name] -n kube-system -- /bin/sh

[해당 명령 시 아래와 같은 오류가 발생한다면]
oci runtime error: exec failed: container_linux.go:235: starting container process caused "exec: \"/bin/bash\": stat /bin/bash: no such file or directory"
해당 링크 참고 : https://ikcoo.tistory.com/146
3. kube-apiserver 명령 사용

[kube-apiserver 명령 옵션 참고]
https://kubernetes.io/docs/reference/command-line-tools-reference/kube-apiserver/
[명령어]

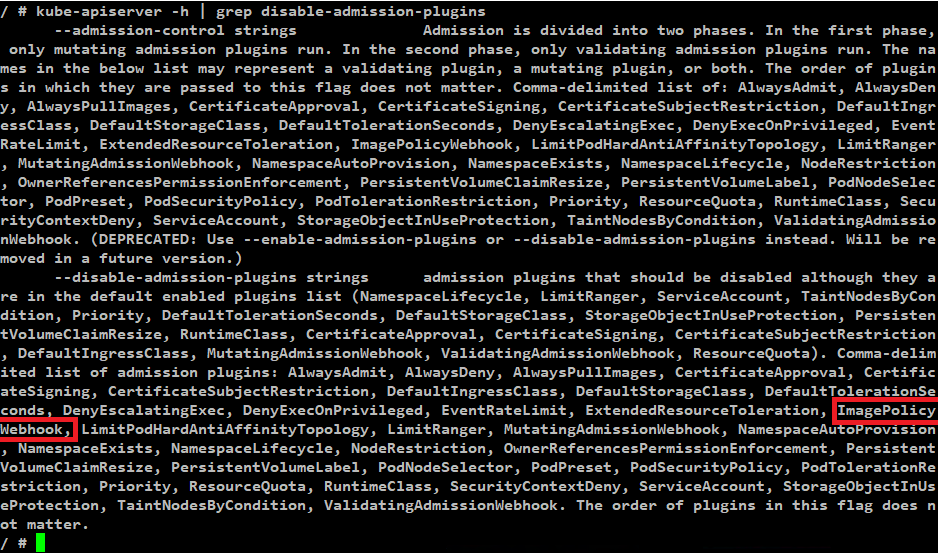

kube-apiserver -h | grep enable-admission-plugins

확인 결과
default로 활성화 되어있는 Admission Controller Plugin은 아니지만 ImagePolicyWebhook은 존재함.
ImagePolicyWebhook 적용 과정
예제 참고 : https://dzone.com/articles/kubernetes-image-policy-webhook-explained
상위 링크를 참고로
Image tag가 latest 인 Pod는 생성되지 않도록하는
ImagePolicyWebhook을 생성해보겠음.
반드시 아래 순서대로 해야만 kube-apiserver가 올라오지 않는 오류가 안남.
1. ImagePolicyWebhook 작업 Directory 생성
예제에서는 ImagePolicyWebhook test directory 경로를
/etc/kubernetes/kube-image-bouncer
로 기준으로 함.
2. Certificates
imagepolicy.cnf 파일 생성
| [ req ] default_bits = 2048 distinguished_name = req_distinguished_name req_extensions = req_ext [ req_distinguished_name ] countryName = Country Name (2 letter code) stateOrProvinceName = State or Province Name (full name) localityName = Locality Name (eg, city) organizationName = Organization Name (eg, company) commonName = Common Name (e.g. server FQDN or YOUR name) [ req_ext ] subjectAltName = @alt_names [alt_names] DNS.1 = image-bouncer-webhook.default.svc DNS.2 = 127.0.0.1 |
openssl genrsa -out imagepolicy.key 2048

openssl req -out imagepolicy.csr -newkey rsa:2048 -nodes -keyout imagepolicy.key -config imagepolicy.cnf
CN (Common Name) 을 아래와 같이 입력
image-bouncer-webhook.default.svc

openssl req -key imagepolicy.key -x509 -nodes -sha1 -days 365 -in imagepolicy.csr -extensions req_ext -config imagepolicy.cnf -out imagepolicy.crt

openssl req -noout -text -in imagepolicy.csr

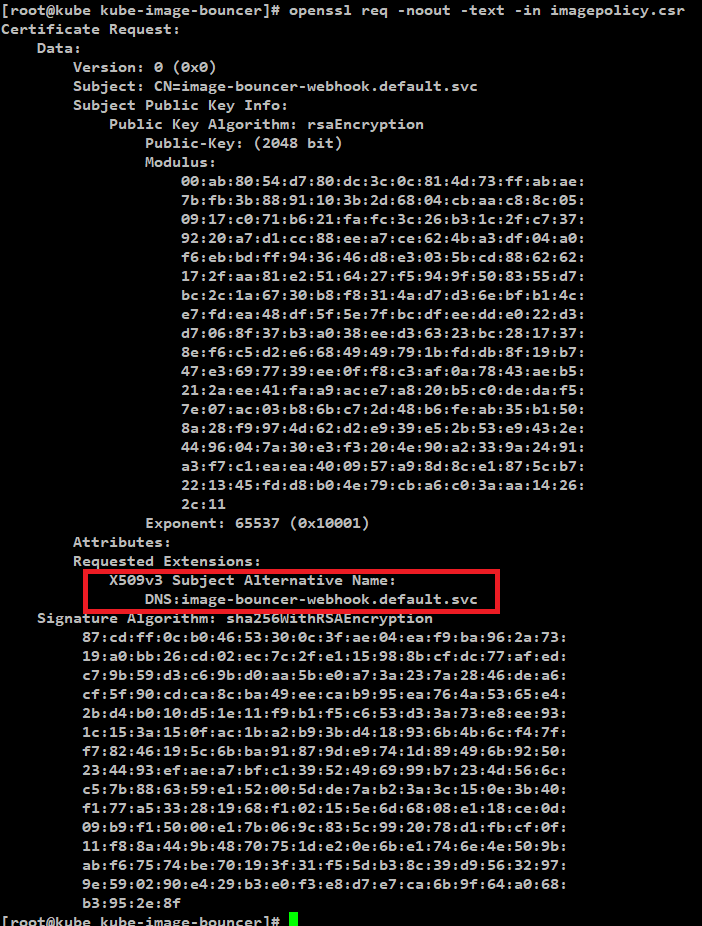

csr에 SAN 정보가 정상적으로 저장됐는지 확인

imagepolicy.crt 에 SAN 정보가 정상적으로 들어가 있는지 확인

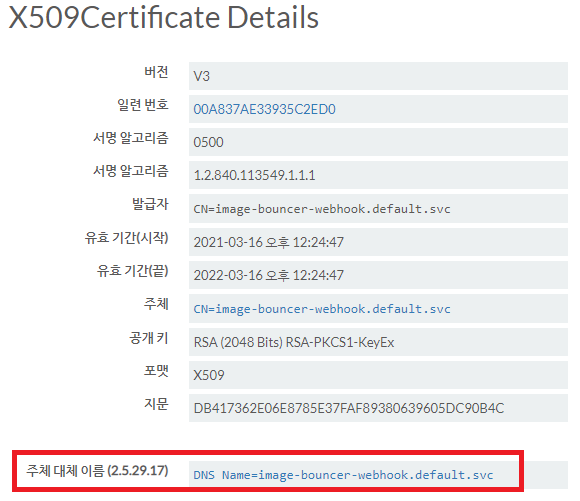

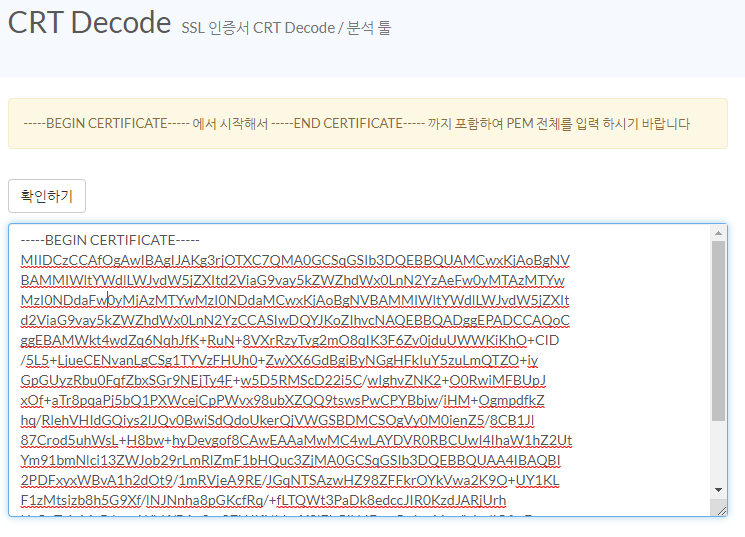

확인 사이트 : https://www.sslcert.co.kr/tools/certificate-crt-decoder
[명령어]

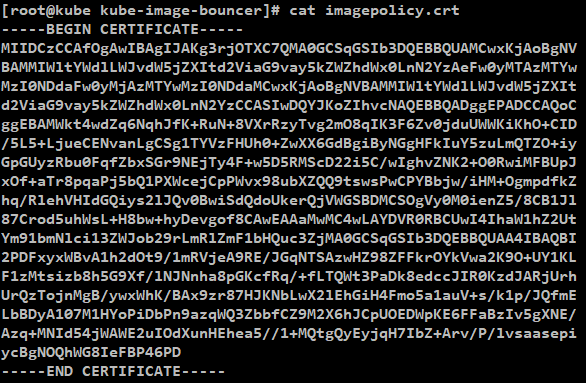

cat imagepolicy.crt

해당 내용을 복사해서 상위 확인 사이트에 아래와 같이 적어줌.

[결과 확인]
아래와 같이 주체 대체 이름이 있어야 정상적으로 SAN crt 생성완료.

3. /etc/hosts에 도메인 추가
echo "127.0.0.1 image-bouncer-webhook.default.svc" >> /etc/hosts

4. ImagePolicyWebhook 용도 docker container RUN
test 용도 imagePolicyWebhook Container로
image tag가 latest 면 불허가 하는 Webhook 이미지.
Image pull
docker pull kainlite/kube-image-bouncer
Run

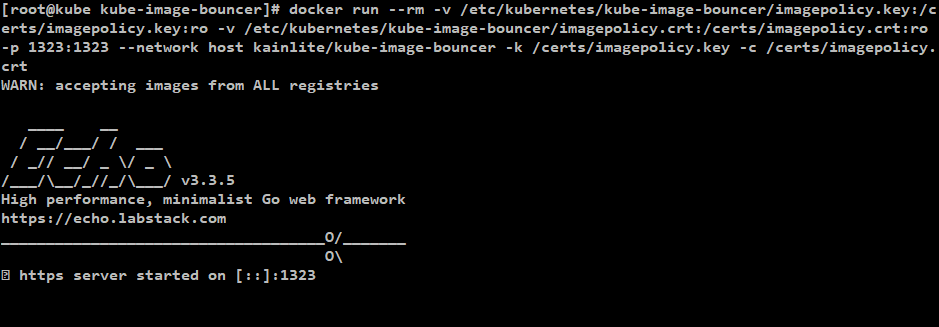

docker run --rm -v /etc/kubernetes/kube-image-bouncer/imagepolicy.key:/certs/imagepolicy.key:ro -v /etc/kubernetes/kube-image-bouncer/imagepolicy.crt:/certs/imagepolicy.crt:ro -p 1323:1323 --network host kainlite/kube-image-bouncer -k /certs/imagepolicy.key -c /certs/imagepolicy.crt

Test

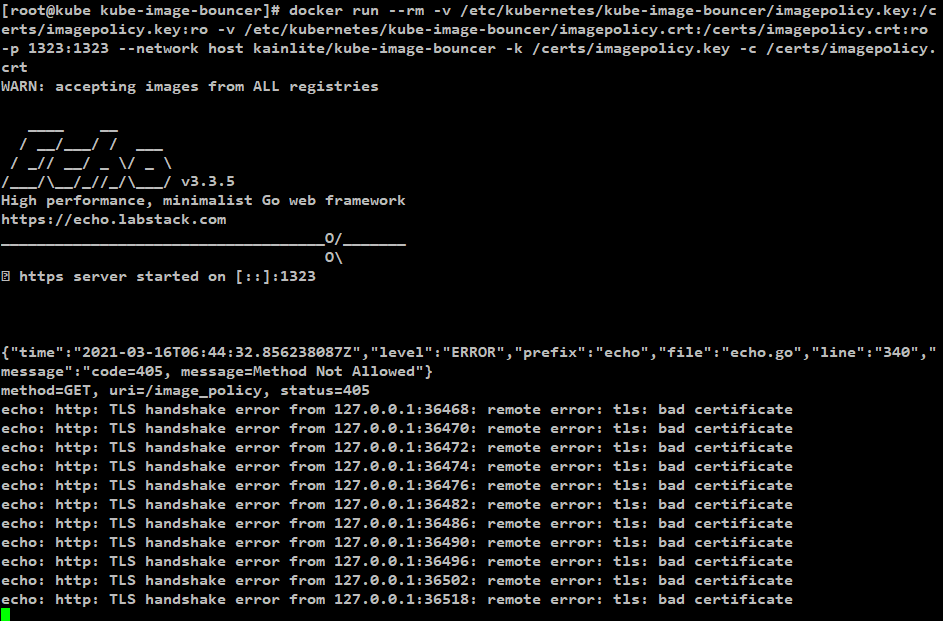

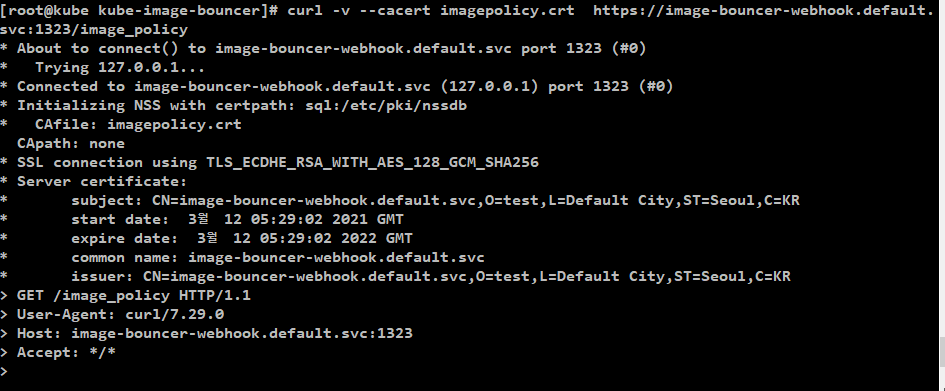

curl -v --cacert imagepolicy.crt https://image-bouncer-webhook.default.svc:1323/image_policy

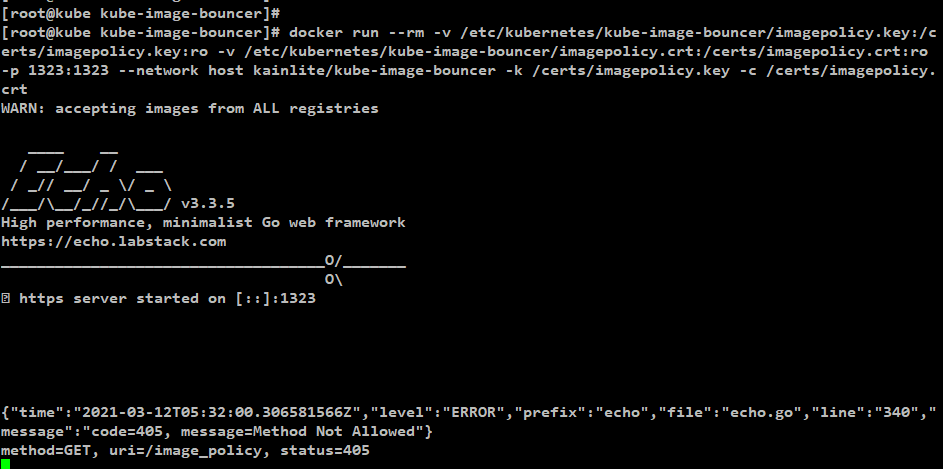

정상 동작 시 아래와 같음


5. Admission Control Config file 생성
특정 경로에 admission control config file 을 생성해야함.
[파일생성 문법]
| { "imagePolicy": { "kubeConfigFile": "path/to/kubeconfig/for/backend", "allowTTL": 50, // time in s to cache approval "denyTTL": 50, // time in s to cache denial "retryBackoff": 500, // time in ms to wait between retries "defaultAllow": true // determines behavior if the webhook backend fails } } |
예)
admission control config file 생성 : /etc/kubernetes/kube-image-bouncer/admission_configuration.json

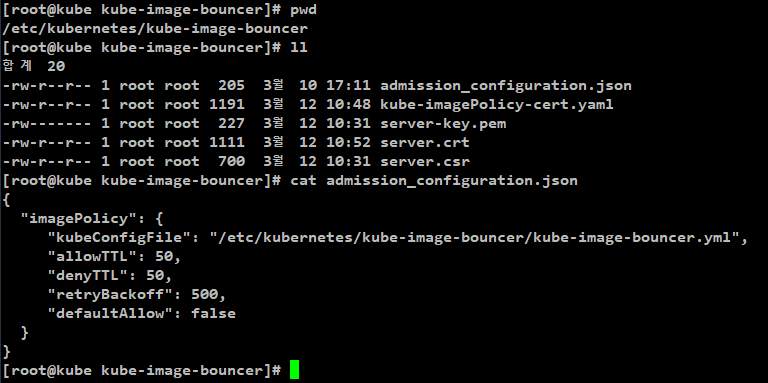

[admission_configuration.json 에제]
| { "imagePolicy": { "kubeConfigFile": "/etc/kubernetes/kube-image-bouncer/kube-image-bouncer.yml", "allowTTL": 50, "denyTTL": 50, "retryBackoff": 500, "defaultAllow": false } } |

"defaultAllow": false 처리해서
imagePolicyWebhook에 접근 불가할 시 pod가 생성 안되도록 설정함.
6. ImagePolicyWebhook kubeConfigFile 생성
경로 : /etc/kubernetes/kube-image-bouncer/kube-image-bouncer.yml
[kube-image-bouncer.yml]
| apiVersion: v1 kind: Config clusters: - cluster: certificate-authority: /etc/kubernetes/kube-image-bouncer/imagepolicy.crt server: https://image-bouncer-webhook.default.svc:1323/image_policy name: bouncer_webhook contexts: - context: cluster: bouncer_webhook user: api-server name: bouncer_validator current-context: bouncer_validator preferences: {} users: - name: api-server user: client-certificate: /etc/kubernetes/pki/apiserver.crt client-key: /etc/kubernetes/pki/apiserver.key |
7. ImagePolicyWebhook 활성화
kubernetes admission controller 에서 ImagePolicyWebhook은
default로 비활성화 되어있는 상태라
활성화 작업을 거쳐야함.
[명령어]

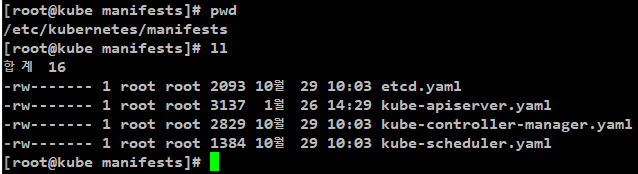

cd /etc/kubernetes/manifests

[명령어]

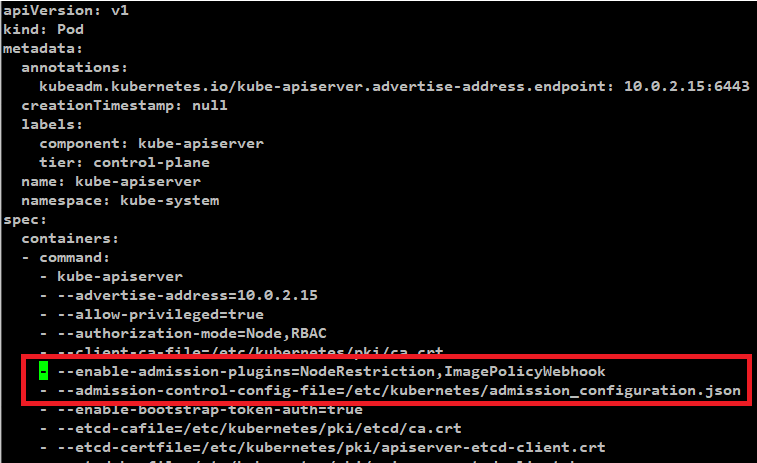

vi kube-apiserver.yaml

중요
--enable-admission-plugins=ImagePolicyWebhook 설정은 반드시

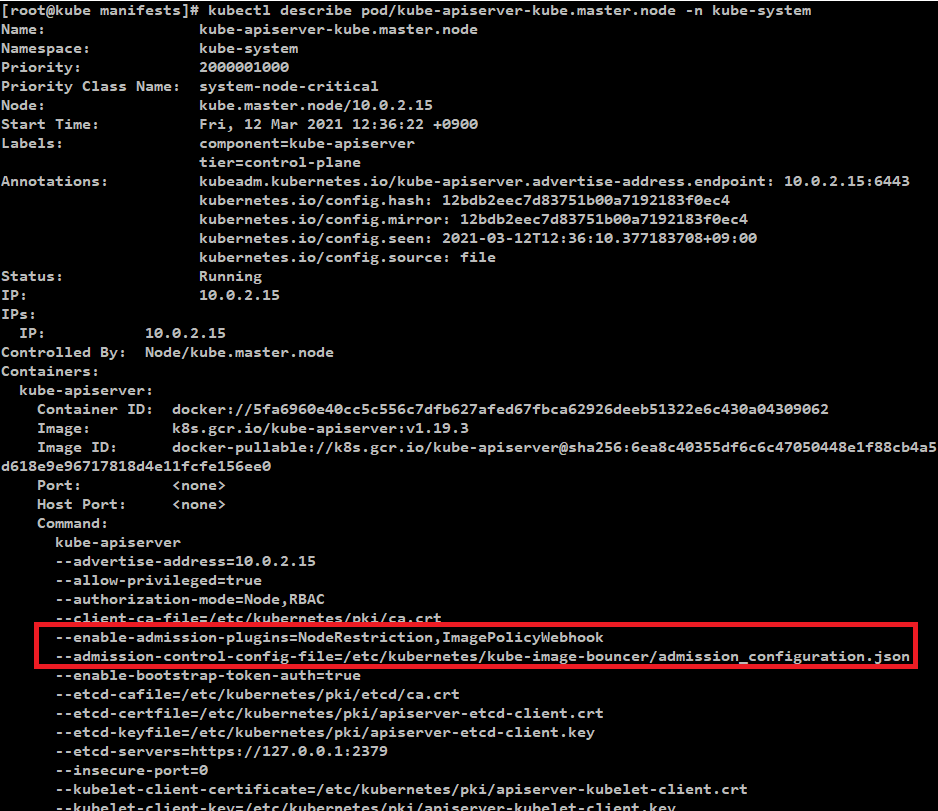

--admission-control-config-file=
설정과 함께 사용되어야함.
ImagePolicyWebhook 을 활성화 시켰는데
--admission-control-config-file 설정이 없다면
kube-apiserver가 올라오지 않음.
그리고
--admission-control-config-file=/etc/kubernetes/kube-image-bouncer/admission_configuration.json
설정에서 해당 파일 경로는
master host의 경로가 아니라
kube-apiserver pod 내부에서 해당 경로에 파일이 있어야함.
kube-apiserver도 결국 kube-apiserver pod에서 돌고있기 때문.
그래서 hostpath volume을 사용해서
pod에서 해당 경로에 접근 할 수 있도록 아래 설정을 추가해줘야함.

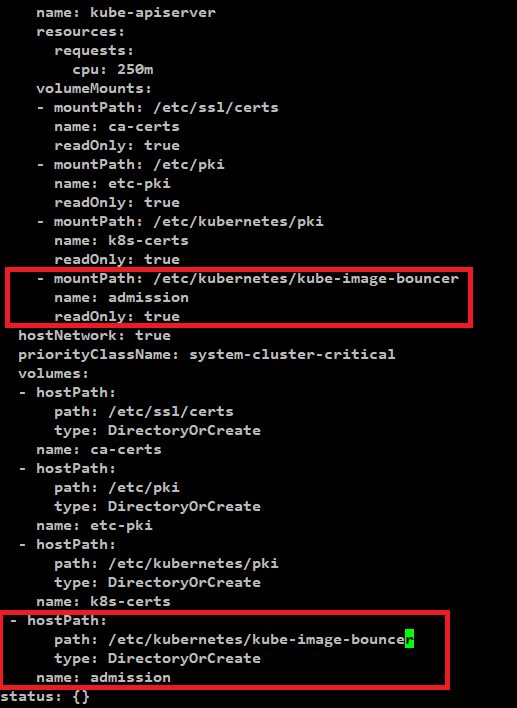

volumeMounts:
- mountPath: /etc/kubernetes/kube-image-bouncer
name: admission
readOnly: true
...
volumes:
- hostPath:
path: /etc/kubernetes/kube-image-bouncer
type: DirectoryOrCreate
name: admission
[확인 명령어]
kubectl get all -n kube-system
상위 설정파일을 변경하면 몇초 후 해당 설정이 kube-apiserver에 반영되어
update함.

오류 참고1.
상황.
kube-apiserver에 --enable-admission-plugins=ImagePolicyWebhook
설정만 추가한 뒤 적용했는데
kube-apiserver가 올라오지 않음.
오류 메세지
kube-apiserver 오류 log를 확인하기 위해
kube-apiserver에서 kube-apiserver tool을 host로 복사 해온 뒤
host에서 실행해서 log를 확인해보니 아래와 같았음.
Error: failed to initialize admission: couldn't init admission plugin "ImagePolicyWebhook": no config specified
원인
--admission-control-config-file
설정이 추가되어있지 않아서 발생함.
ImagePolicyWebhook은 admission control config file을 바라보고
webhook을 찾게 되는데 해당 config file이 없어서 오류가 발생하는 상황..
즉
--enable-admission-plugin 에서 ImagePolicyWebhook 만 추가하면
오류가 발생한다고 봐야함.
해결법
--admission-control-config-file 설정을 추가함
그리고 config파일도 경로에 추가함.
결론
--enable-admission-plugins=ImagePolicyWebhook
--admission-control-config-file="config 파일 경로"
2개 설정을 동시에 추가해줘야함.
오류 참고2.
상황.
정상적으로 ImagePolicyWebhook 이 적용된 상태에서 kubernetes 운영 중이였음.
이 상황에서 ImagePolicyWebhook 관련 인증서만 기존거 삭제 후 새로 생성함.
kube-apiserver 에서 hostPath 경로에 들어가서 인증서가 갱신된것을 확인함.
하지만 ImagePolicy Webhook server 접근 시 오류 발생
image Policy Server Log
echo: http: TLS handshake error from 127.0.0.1:36468: remote error: tls: bad certificate
와 같은 오류 발생.

kube-apiserver Log

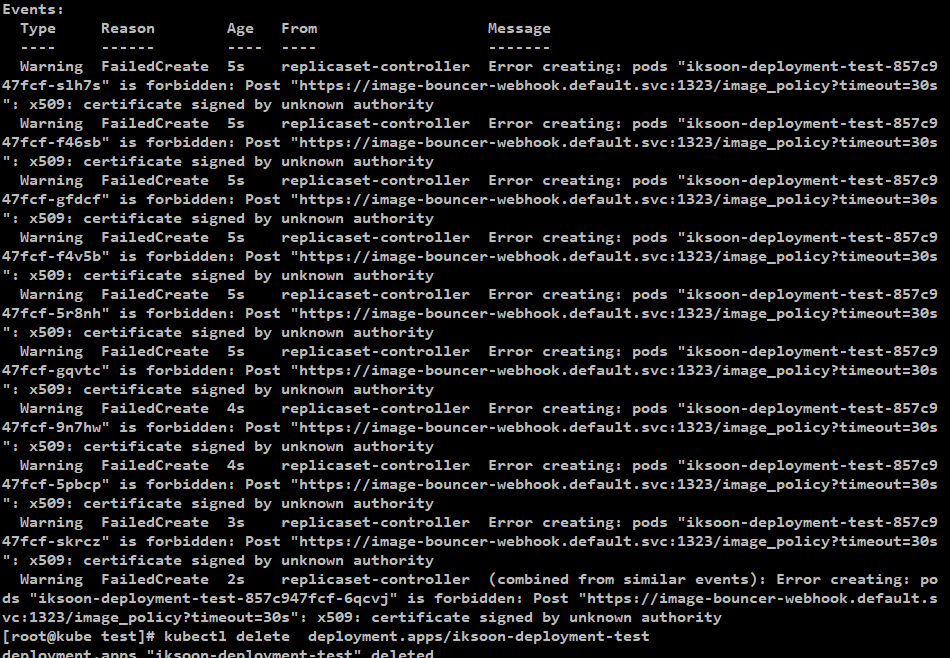

replicaset-controller (combined from similar events): Error creating: pods "iksoon-deployment-test-857c947fcf-6qcvj" is forbidden: Post "https://image-bouncer-webhook.default.svc:1323/image_policy?timeout=30s": x509: certificate signed by unknown authority

원인
갱신한 인증서가 kube-apiserver에 정상적으로 반영되지 않음.
해결 방법
kube-apiserver에서 다시 imagePolicyWebhook 관련 설정을 지워서 원복 시킨 뒤에
원본 kube-apiserver 다시 재기동 확인한 후
다시 kube-apiserver 에 imagePolicyWebhook 설정을 적용해서 기동함.
ImagePolicy Webhook server 가 종료되었다가 재기동 되면 위와같은 상황이 발생하지 않지만
인증서가 갱신되었다면 반드시 kube-apiserver가 재기동 되야함.
결론
만약 인증서가 변경되었거나
imagePolicyWebhook 관련 설정이 변경되었다면
kube-apiserver를 반드시 재기동 해줘야함.
hostPath에서 파일변경은 인지하지만
원인 불명으로 꼭 kube-apiserver가 재기동 되야
변경된 설정으로 ImagePolicyWebhook 이 적용됨.
ImagePolicyWebhook test
latest tag 이미지가 생성 안되는지 확인해보기
[test_deployment.yaml]
| apiVersion: apps/v1 kind: Deployment metadata: name: iksoon-deployment-test labels: app: iksoon-test-a spec: replicas: 1 selector: matchLabels: app: iksoon-pod-testa template: metadata: labels: app: iksoon-pod-testa spec: containers: - name: iksoon-nginx-a image: nginx ports: - containerPort: 80 |
[결과]
is forbidden: image policy webhook backend denied one or more images: Images using latest tag are not allowed

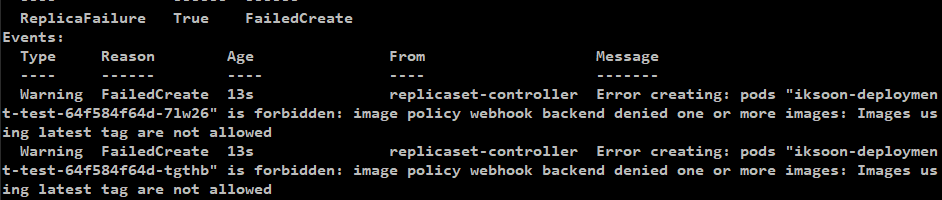

delployment에 해당하는 replicaset log를 확인해 보면
latest image를 사용해서 pod생성이 안됨

latest tag가 아니라면 이미지가 생성 되는지 확인해보기
[test_deployment.yaml]
| apiVersion: apps/v1 kind: Deployment metadata: name: iksoon-deployment-test labels: app: iksoon-test-a spec: replicas: 1 selector: matchLabels: app: iksoon-pod-testa template: metadata: labels: app: iksoon-pod-testa spec: containers: - name: iksoon-nginx-a image: nginx:1.19.8 ports: - containerPort: 81 |
[결과]
정상적으로 생성됨.

시행착오..
Error 해결 1 : kube-apiserver는 누가 관리하는지 알아보자 (원인분석 실패)
원인 해결을 위해
kuberentes api-server, controller 를 관리하는것은 어떤 툴인지 알아보니
kubelet 이였음
kubelet 을 정지하고 /etc/kubernetes/manifests/kube-apiserver.yaml을 수정하면
해당 수정이 반영되지도 않고
kubectl로 api-server delete 명령을 내려도 명령이 적용되지 않음
즉 kube-apiserver 관리는 kubelet이 진행..
kubelet log를 살펴봄
[명령어]
journalctl -f -u kubelet
로그가 엄청 나오지만 그 중 create 관련 log을 확인해보니 아래와 같음
3월 11 11:16:28 kube.master.node kubelet[24965]: E0311 11:16:28.687343 24965 kuberuntime_manager.go:801] container start failed: CreateContainerConfigError: open /var/lib/kubelet/pods/0c27f717a45ba50e9bd38779c6ed404f/etc-hosts: no such file or directory
3월 11 11:16:28 kube.master.node kubelet[24965]: E0311 11:16:28.687389 24965 pod_workers.go:191] Error syncing pod 0c27f717a45ba50e9bd38779c6ed404f ("kube-apiserver-kube.master.node_kube-system(0c27f717a45ba50e9bd38779c6ed404f)"), skipping: failed to "StartContainer" for "kube-apiserver" with CreateContainerConfigError: "open /var/lib/kubelet/pods/0c27f717a45ba50e9bd38779c6ed404f/etc-hosts: no such file or directory"
3월 11 11:16:28 kube.master.node kubelet[24965]: W0311 11:16:28.694986 24965 helpers.go:289] Unable to create pod sandbox due to conflict. Attempting to remove sandbox "8b2096bc6f627d3471009277b82ff631f97a308512af5e625080301ac2ea4f45"
3월 11 11:16:28 kube.master.node kubelet[24965]: E0311 11:16:28.699232 24965 remote_runtime.go:105] RunPodSandbox from runtime service failed: rpc error: code = Unknown desc = failed to create a sandbox for pod "kube-apiserver-kube.master.node": Error response from daemon: Conflict. The container name "/k8s_POD_kube-apiserver-kube.master.node_kube-system_0c27f717a45ba50e9bd38779c6ed404f_0" is already in use by container 8b2096bc6f627d3471009277b82ff631f97a308512af5e625080301ac2ea4f45. You have to remove (or rename) that container to be able to reuse that name.
3월 11 11:16:28 kube.master.node kubelet[24965]: E0311 11:16:28.699276 24965 kuberuntime_sandbox.go:68] CreatePodSandbox for pod "kube-apiserver-kube.master.node_kube-system(0c27f717a45ba50e9bd38779c6ed404f)" failed: rpc error: code = Unknown desc = failed to create a sandbox for pod "kube-apiserver-kube.master.node": Error response from daemon: Conflict. The container name "/k8s_POD_kube-apiserver-kube.master.node_kube-system_0c27f717a45ba50e9bd38779c6ed404f_0" is already in use by container 8b2096bc6f627d3471009277b82ff631f97a308512af5e625080301ac2ea4f45. You have to remove (or rename) that container to be able to reuse that name.
3월 11 11:16:28 kube.master.node kubelet[24965]: E0311 11:16:28.699307 24965 kuberuntime_manager.go:727] createPodSandbox for pod "kube-apiserver-kube.master.node_kube-system(0c27f717a45ba50e9bd38779c6ed404f)" failed: rpc error: code = Unknown desc = failed to create a sandbox for pod "kube-apiserver-kube.master.node": Error response from daemon: Conflict. The container name "/k8s_POD_kube-apiserver-kube.master.node_kube-system_0c27f717a45ba50e9bd38779c6ed404f_0" is already in use by container 8b2096bc6f627d3471009277b82ff631f97a308512af5e625080301ac2ea4f45. You have to remove (or rename) that container to be able to reuse that name.
3월 11 11:16:28 kube.master.node kubelet[24965]: E0311 11:16:28.699398 24965 pod_workers.go:191] Error syncing pod 0c27f717a45ba50e9bd38779c6ed404f ("kube-apiserver-kube.master.node_kube-system(0c27f717a45ba50e9bd38779c6ed404f)"), skipping: failed to "CreatePodSandbox" for "kube-apiserver-kube.master.node_kube-system(0c27f717a45ba50e9bd38779c6ed404f)" with CreatePodSandboxError: "CreatePodSandbox for pod \"kube-apiserver-kube.master.node_kube-system(0c27f717a45ba50e9bd38779c6ed404f)\" failed: rpc error: code = Unknown desc = failed to create a sandbox for pod \"kube-apiserver-kube.master.node\": Error response from daemon: Conflict. The container name \"/k8s_POD_kube-apiserver-kube.master.node_kube-system_0c27f717a45ba50e9bd38779c6ed404f_0\" is already in use by container 8b2096bc6f627d3471009277b82ff631f97a308512af5e625080301ac2ea4f45. You have to remove (or rename) that container to be able to reuse that name."
하지만 이 오류는 kube-apiserver가 재생성 될 때 잠시 충돌나는 오류고
ImagePolicyWebhook에 관련된 오류는 아니였음.
Error 해결 2 : kube-apiserver의 Log를 확인해보자
결론은 어떻게든 Log을 확인해보고 싶은데
Container가 생성이 안되니
kube-apiserver에 대한 log를 확인할 수가 없었음.
log를 확인하기 위한 방법을 고민하다 아래와 같은 방법을 사용함.
또 문제 해결을 위해 git에서 kube-apiserver Opensource 를 직접 분석하면서 원인을 찾아봄
https://github.com/kubernetes/apiserver/blob/master/pkg/server/options/admission.go

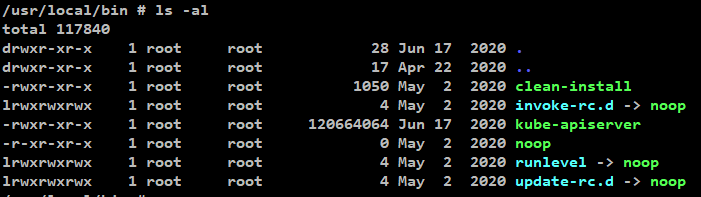

kube-apiserver container에서 kube-apiserver tool을 host로 복사해옴
1. container에서 kube-apiserver가 실행 중인지 확인
실행 확인함.
해당 실행 옵션도 미리 복사함.

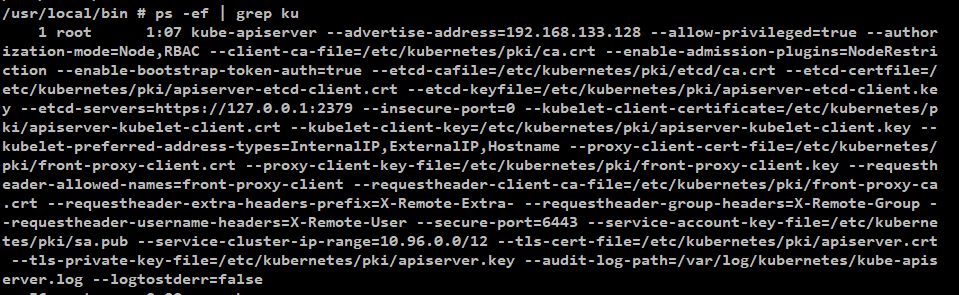

kube-apiserver --advertise-address=192.168.133.128 --allow-privileged=true --authorization-mode=Node,RBAC --client-ca-file=/etc/kubernetes/pki/ca.crt --enable-admission-plugins=NodeRestriction --enable-bootstrap-token-auth=true --etcd-cafile=/etc/kubernetes/pki/etcd/ca.crt --etcd-certfile=/etc/kubernetes/pki/apiserver-etcd-client.crt --etcd-keyfile=/etc/kubernetes/pki/apiserver-etcd-client.key --etcd-servers=https://127.0.0.1:2379 --insecure-port=0 --kubelet-client-certificate=/etc/kubernetes/pki/apiserver-kubelet-client.crt --kubelet-client-key=/etc/kubernetes/pki/apiserver-kubelet-client.key --kubelet-preferred-address-types=InternalIP,ExternalIP,Hostname --proxy-client-cert-file=/etc/kubernetes/pki/front-proxy-client.crt --proxy-client-key-file=/etc/kubernetes/pki/front-proxy-client.key --requestheader-allowed-names=front-proxy-client --requestheader-client-ca-file=/etc/kubernetes/pki/front-proxy-ca.crt --requestheader-extra-headers-prefix=X-Remote-Extra- --requestheader-group-headers=X-Remote-Group --requestheader-username-headers=X-Remote-User --secure-port=6443 --service-account-key-file=/etc/kubernetes/pki/sa.pub --service-cluster-ip-range=10.96.0.0/12 --tls-cert-file=/etc/kubernetes/pki/apiserver.crt --tls-private-key-file=/etc/kubernetes/pki/apiserver.key --audit-log-path=/var/log/kubernetes/kube-apiserver.log --logtostderr=false
2. container에서 kube-apiserver가 있는 위치를 검색
[명령어]
find / -name kube-apiserver

[결과]
/usr/local/bin 에 위치하고 있음

3. kube-apiserver를 host로 복사

복사한 kube-apiserver tool을 host에서 실행시기 전에 기존에 실행 중이던 kube-apiserver를 중지 시킴
[명령어]
systemctl stop kubelet
docker ps
kube-apiserver container id 확인 후
docker stop [kube-apiserver container id]
으로 정지
host에서 복사한 kube-apiserver tool을 host에서 실행시켜봄
[결과]
정상적으로 실행됨.

host에서 kube-apiserver에 ImagePolicyWebhook을 추가하고 실행시켜봄
[결과]
드디어 kube-apiserver Log를 확인함.

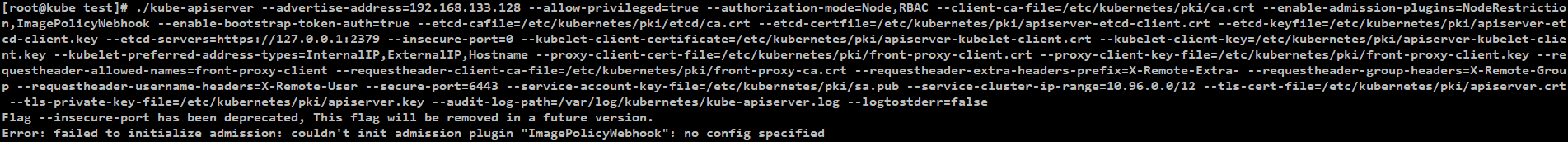

./kube-apiserver --advertise-address=192.168.133.128 --allow-privileged=true --authorization-mode=Node,RBAC --client-ca-file=/etc/kubernetes/pki/ca.crt --enable-admission-plugins=NodeRestriction,ImagePolicyWebhook --enable-bootstrap-token-auth=true --etcd-cafile=/etc/kubernetes/pki/etcd/ca.crt --etcd-certfile=/etc/kubernetes/pki/apiserver-etcd-client.crt --etcd-keyfile=/etc/kubernetes/pki/apiserver-etcd-client.key --etcd-servers=https://127.0.0.1:2379 --insecure-port=0 --kubelet-client-certificate=/etc/kubernetes/pki/apiserver-kubelet-client.crt --kubelet-client-key=/etc/kubernetes/pki/apiserver-kubelet-client.key --kubelet-preferred-address-types=InternalIP,ExternalIP,Hostname --proxy-client-cert-file=/etc/kubernetes/pki/front-proxy-client.crt --proxy-client-key-file=/etc/kubernetes/pki/front-proxy-client.key --requestheader-allowed-names=front-proxy-client --requestheader-client-ca-file=/etc/kubernetes/pki/front-proxy-ca.crt --requestheader-extra-headers-prefix=X-Remote-Extra- --requestheader-group-headers=X-Remote-Group --requestheader-username-headers=X-Remote-User --secure-port=6443 --service-account-key-file=/etc/kubernetes/pki/sa.pub --service-cluster-ip-range=10.96.0.0/12 --tls-cert-file=/etc/kubernetes/pki/apiserver.crt --tls-private-key-file=/etc/kubernetes/pki/apiserver.key --audit-log-path=/var/log/kubernetes/kube-apiserver.log --logtostderr=false
Flag --insecure-port has been deprecated, This flag will be removed in a future version.

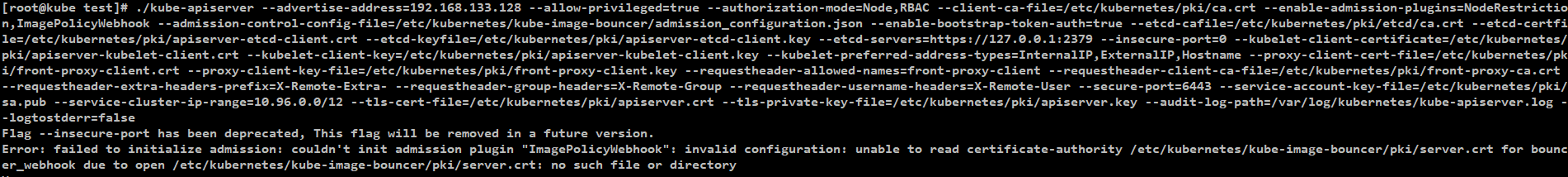

Error: failed to initialize admission: couldn't init admission plugin "ImagePolicyWebhook": no config specified
Error: failed to initialize admission: couldn't init admission plugin "ImagePolicyWebhook": no config specified
Error: failed to initialize admission: couldn't init admission plugin "ImagePolicyWebhook": no config specified
원인
--admission-control-config-file
설정이 추가되어있지 않아서 발생함.
ImagePolicyWebhook은 admission control config file을 바라보고
webhook을 찾게 되는데 해당 config file이 없어서 오류가 발생하는 상황..
즉
--enable-admission-plugin 에서 ImagePolicyWebhook 만 추가하면
오류가 발생한다고 봐야함.
해결법
--admission-control-config-file 설정을 추가함
그리고 config파일도 경로에 추가함.
예)
--admission-control-config-file=/etc/kubernetes/kube-image-bouncer/admission_configuration.json
[admission_configuration.json]
| { "imagePolicy": { "kubeConfigFile": "/etc/kubernetes/kube-image-bouncer/kube-image-bouncer.yml", "allowTTL": 50, "denyTTL": 50, "retryBackoff": 500, "defaultAllow": false } } |
[kube-apiserver 실행 명령어]
| kube-apiserver --advertise-address=192.168.133.128 --allow-privileged=true --authorization-mode=Node,RBAC --client-ca-file=/etc/kubernetes/pki/ca.crt --enable-admission-plugins=NodeRestriction,ImagePolicyWebhook --admission-control-config-file=/etc/kubernetes/kube-image-bouncer/admission_configuration.json --enable-bootstrap-token-auth=true --etcd-cafile=/etc/kubernetes/pki/etcd/ca.crt --etcd-certfile=/etc/kubernetes/pki/apiserver-etcd-client.crt --etcd-keyfile=/etc/kubernetes/pki/apiserver-etcd-client.key --etcd-servers=https://127.0.0.1:2379 --insecure-port=0 --kubelet-client-certificate=/etc/kubernetes/pki/apiserver-kubelet-client.crt --kubelet-client-key=/etc/kubernetes/pki/apiserver-kubelet-client.key --kubelet-preferred-address-types=InternalIP,ExternalIP,Hostname --proxy-client-cert-file=/etc/kubernetes/pki/front-proxy-client.crt --proxy-client-key-file=/etc/kubernetes/pki/front-proxy-client.key --requestheader-allowed-names=front-proxy-client --requestheader-client-ca-file=/etc/kubernetes/pki/front-proxy-ca.crt --requestheader-extra-headers-prefix=X-Remote-Extra- --requestheader-group-headers=X-Remote-Group --requestheader-username-headers=X-Remote-User --secure-port=6443 --service-account-key-file=/etc/kubernetes/pki/sa.pub --service-cluster-ip-range=10.96.0.0/12 --tls-cert-file=/etc/kubernetes/pki/apiserver.crt --tls-private-key-file=/etc/kubernetes/pki/apiserver.key --audit-log-path=/var/log/kubernetes/kube-apiserver.log --logtostderr=false |
결과

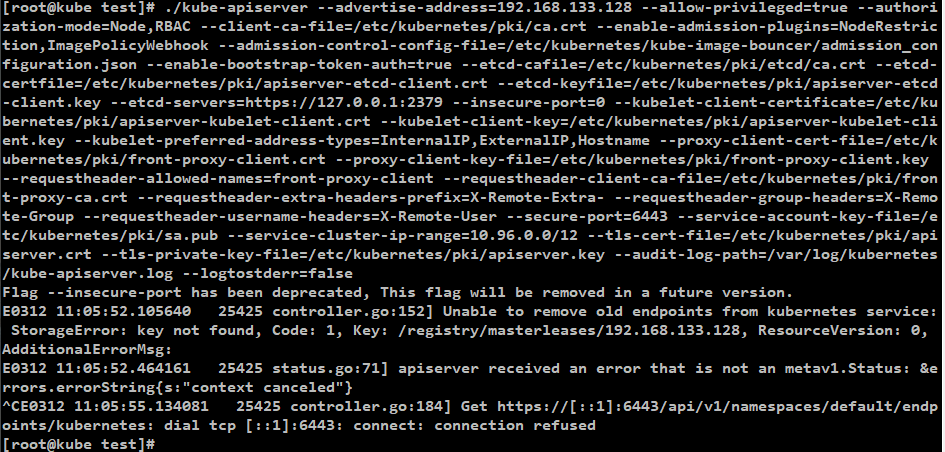

./kube-apiserver --advertise-address=192.168.133.128 --allow-privileged=true --authorization-mode=Node,RBAC --client-ca-file=/etc/kubernetes/pki/ca.crt --enable-admission-plugins=NodeRestriction,ImagePolicyWebhook --admission-control-config-file=/etc/kubernetes/kube-image-bouncer/admission_configuration.json --enable-bootstrap-token-auth=true --etcd-cafile=/etc/kubernetes/pki/etcd/ca.crt --etcd-certfile=/etc/kubernetes/pki/apiserver-etcd-client.crt --etcd-keyfile=/etc/kubernetes/pki/apiserver-etcd-client.key --etcd-servers=https://127.0.0.1:2379 --insecure-port=0 --kubelet-client-certificate=/etc/kubernetes/pki/apiserver-kubelet-client.crt --kubelet-client-key=/etc/kubernetes/pki/apiserver-kubelet-client.key --kubelet-preferred-address-types=InternalIP,ExternalIP,Hostname --proxy-client-cert-file=/etc/kubernetes/pki/front-proxy-client.crt --proxy-client-key-file=/etc/kubernetes/pki/front-proxy-client.key --requestheader-allowed-names=front-proxy-client --requestheader-client-ca-file=/etc/kubernetes/pki/front-proxy-ca.crt --requestheader-extra-headers-prefix=X-Remote-Extra- --requestheader-group-headers=X-Remote-Group --requestheader-username-headers=X-Remote-User --secure-port=6443 --service-account-key-file=/etc/kubernetes/pki/sa.pub --service-cluster-ip-range=10.96.0.0/12 --tls-cert-file=/etc/kubernetes/pki/apiserver.crt --tls-private-key-file=/etc/kubernetes/pki/apiserver.key --audit-log-path=/var/log/kubernetes/kube-apiserver.log --logtostderr=false
Flag --insecure-port has been deprecated, This flag will be removed in a future version.
Error: failed to initialize admission: couldn't init admission plugin "ImagePolicyWebhook": invalid configuration: unable to read certificate-authority /etc/kubernetes/kube-image-bouncer/pki/server.crt for bouncer_webhook due to open /etc/kubernetes/kube-image-bouncer/pki/server.crt: no such file or directory
/etc/kubernetes/kube-image-bouncer/pki/server.crt 경로에 해당 파일을 생성함.
결과 : 해결된 것 같음.

제 글을 복사할 시 출처를 명시해주세요.
글에 오타, 오류가 있다면 댓글로 알려주세요! 바로 수정하겠습니다!
참고
https://dzone.com/articles/kubernetes-image-policy-webhook-explained
https://kubernetes.io/docs/reference/access-authn-authz/admission-controllers/#imagepolicywebhook
https://github.com/flavio/kube-image-bouncer
https://itnext.io/cks-exam-series-5-imagepolicywebhook-8d09f1ceee70
https://laptrinhx.com/cks-exam-series-5-imagepolicywebhook-4223728160/
https://techsquad.rocks/blog/kubernetes_image_policy_webhook_explained/
https://www.youtube.com/watch?v=0A0Z7vlYmyU
'Kubernetes > Kubernetes 보안' 카테고리의 다른 글
| kube-bench (0) | 2022.05.01 |
|---|---|
| Portieris (v0.12.2) (0) | 2022.02.23 |
| Kubernetes image인증 - Portieris (0) | 2020.12.22 |
| Kubernetes 인증 ( Proxy ) (0) | 2020.08.29 |
| Kubernetes 인증 (Webhook 외부 인증 LDAP) (0) | 2020.08.29 |
